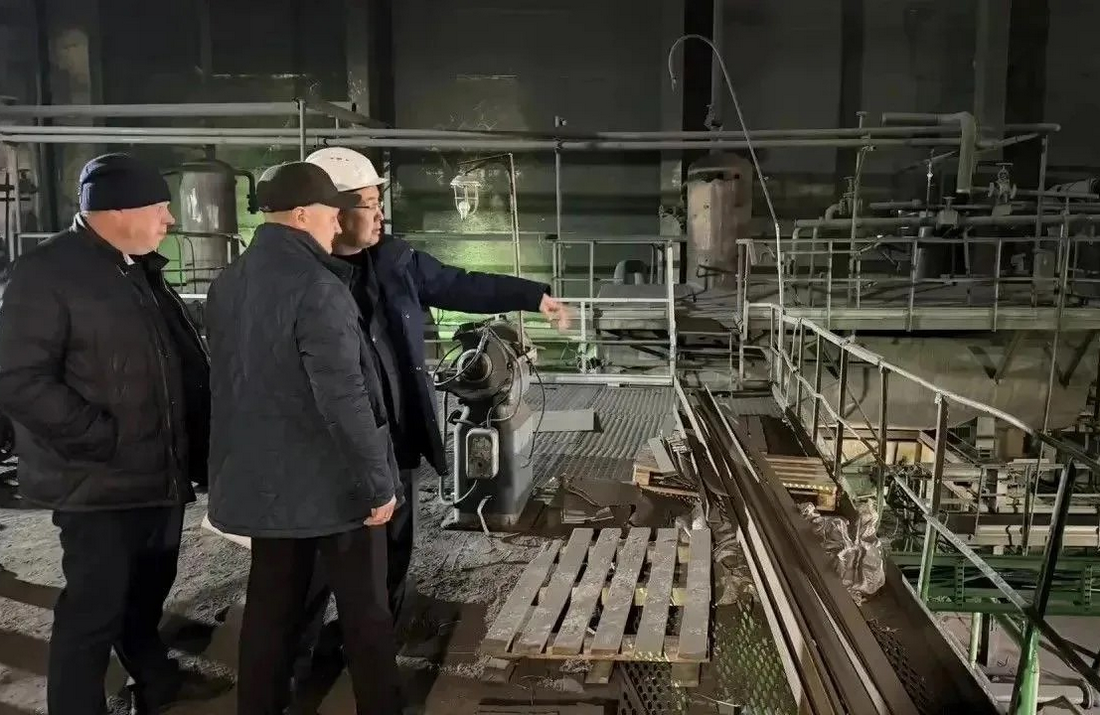

В Улан-Удэ продолжается реконструкция Юго-Западной котельной, которая обеспечивает теплом 100-е микрорайоны. Новый котел планируют запустить в феврале 2027 года. Об этом сообщил мэр города Игорь Шутенков.
По данным городской администрации, сейчас общая готовность котла составляет 50%, при этом система труб выполнена уже на 90%. Механическая топка готова примерно на 40% - изготовлены ее основные элементы, включая щеки, валы и предтопок.
Также началось производство дымососа, его ходовая часть уже имеется в резерве. К изготовлению вспомогательного оборудования пока не приступили, однако в мэрии заверяют, что сроки его производства и поставки не нарушены.
По словам Игоря Шутенкова, модернизация котельной позволит повысить надежность теплоснабжения жилых домов и социальных учреждений в 100-х микрорайонах.
- Наша задача – обеспечить стабильную подачу тепла и исключить риски перебоев в холодное время года. Замена оборудования – это не просто обновление техники, а повышение надежности всей системы, - отметил мэр.
Председатель комитета городского хозяйства Дмитрий Федоров сообщил, что все этапы реконструкции, включая демонтаж старых конструкций, устройство новых фундаментов и монтаж оборудования, выполняются без отставания от графика.
Впереди – подготовка к обмуровке котла и пусконаладочным работам. За ходом реконструкции следит комитет городского хозяйства.
